phone


SABA TOWER

— бұл әлемдік стандарттарға сай келетін және Алматының іскерлік орталығында орналасқан А класындағы жаңа заманауи бизнес-орталық.
Сатпаев к-сі, 29г

5
қабат
275
Тұрақ орны
38 950
М2 Жалпы ауданы



Инфрақұрылымы

SABA TOWER қаланың негізгі нүктелеріне оңай қол жеткізуге мүмкіндік береді



СЕЙСМИКАЛЫҚ ТӨЗІМДІЛІГІ

Болат конструкциялар дәстүрлі түрде құрылымдық материалдың жоғары беріктігі мен икемділігіне, жоғары өндіріс сапасына, сондай-ақ монтаждық қосылыстардың сенімділігіне байланысты сейсмикалық төзімділігі жоғары аймақтарда құрылыс кезінде сенімді шешім болып саналады.

SABA TOWER магнитудасы 10 баллға дейінгі жер сілкінісіне сейсмикалық төзімділікпен жобаланған.

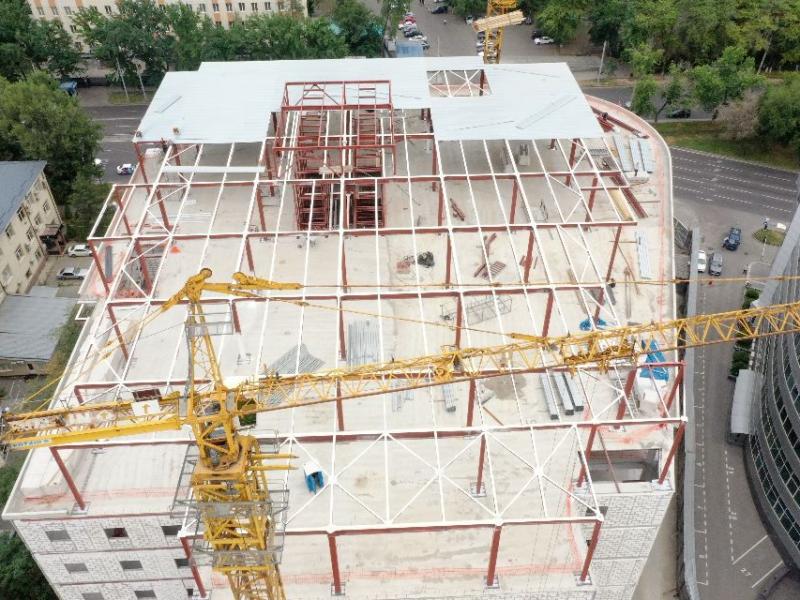

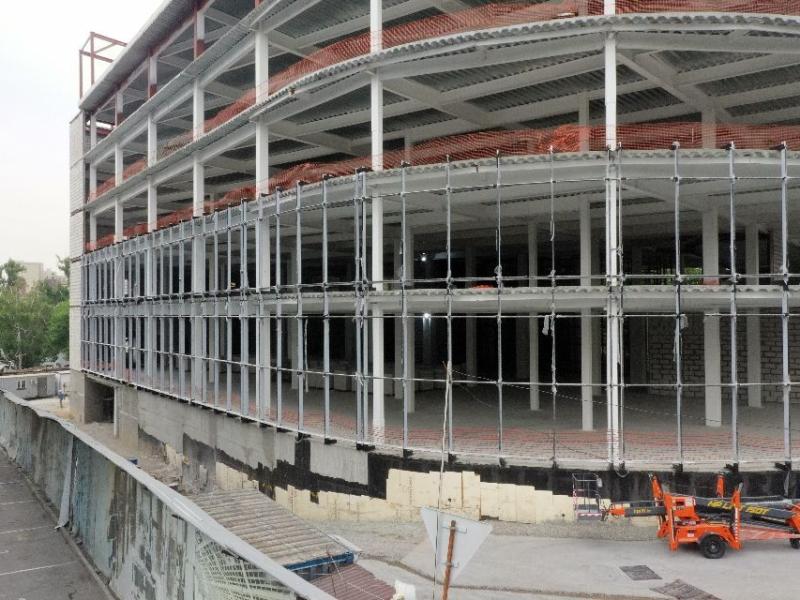

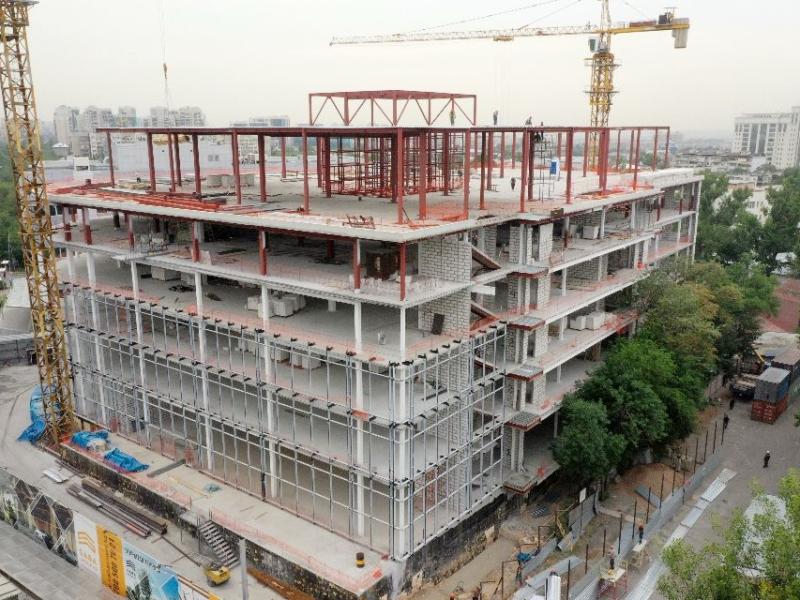

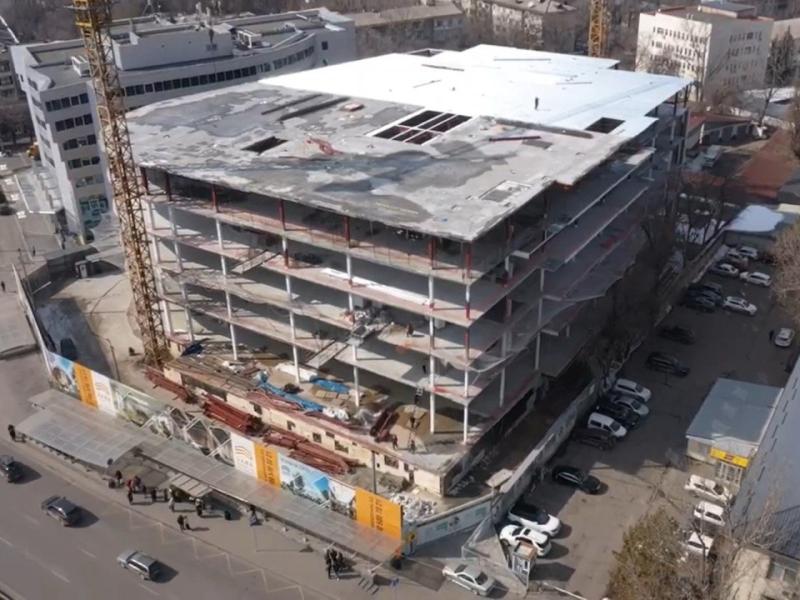

Құрылыс барысы

Нысан пайдалануға берілді.

  1. Террасада стяжка жасау жұмыстары жалғасуда.
  2. Орындалған жұмыс кезеңдері техникалық қадағалауға тапсырылуда.
  1. Балкондарды қаптау бойынша аяқтау жұмыстары жүргізілуде.
  2. Террасада еден төсемін орнатуға дайындық жұмыстары басталды.
  3. Ғимарат ішіндегі құбыр желілерін тарту бойынша аяқтау жұмыстары жүргізілуде.
  4. Желдету қораптарын монтаждау жұмыстары аяқталу кезеңінде.

1. Желдетілетін қасбет бойынша тапсыру жұмыстары жүргізілуде.
2. Террасаны гидрооқшаулау бойынша тапсыру жұмыстары жүргізілуде.
3. Ғимарат ішіндегі құбыр желілерін тарту жұмыстары аяқталуда.
4. Желдету қораптарын монтаждау жұмыстары жалғасуда.

1.    Кіру тобының монтаждау жұмыстары аяқталды.
2.    Желдетілетін қасбет бойынша тапсыру жұмыстары жүргізілуде.
3.    Террасаны гидрооқшаулау бойынша тапсыру жұмыстары жүргізілуде.
4.    Ғимарат ішіндегі құбыр жүйелерін тарту жұмыстары аяқталу кезеңінде.
5.    Желдету қораптарын монтаждау жұмыстары жалғасуда.

1.    Кіреберіс тобының монтаждау жұмыстары аяқталу сатысында.
2.    Желдетілетін қасбет бойынша тапсыру жұмыстары жүргізілуде.
3.    Ғимарат ішіндегі құбырларды тарту жұмыстары аяқталу сатысында.
4.    Желдету қораптарын монтаждау жұмыстары басталды.

1.    Кіру тобының монтаждау жұмыстары аяқталуға жақын.
2.    Желдетілетін қасбетті орнату және парапеттерді қаптау жұмыстары жалғасуда.
3.    Ғимарат ішінде құбыр желілерін жүргізу жұмыстары атқарылуда.
4.    Аумақты абаттандыру үшін негізді жоспарлау жұмыстары жалғасуда.

1.    6-қабаттың шатырын орнату жұмыстары аяқталды.
2.    Кіреберіс тобын монтаждау жұмыстары жалғасуда.
3.    Желдетілетін қасбетті монтаждау және парапеттерді қаптау жұмыстары жалғасуда.
4.    Ғимарат ішінде құбыр желілерін тарту жұмыстары жүргізілуде.
5.    Аумақты абаттандыру үшін негізді жоспарлау бойынша дайындық жұмыстары басталды.

1.    6-қабаттағы шатырды орнату жұмыстары аяқталды.
2.    Кіру тобының монтаж жұмыстары жүргізілуде.
3.    Желдетілетін қасбетті орнату және парапеттерді қаптау жұмыстары жалғасуда.
4.    Ғимарат ішінде құбыр желілерін жүргізу жұмыстары орындалуда.

1.    6-қабаттың шатырын орнату жұмыстары аяқталуға жақын.
2.    Кіру тобының монтажына дайындық жұмыстары жүргізілуде.
3.    Желдетілетін қасбетті монтаждау және парапеттерді қаптау жұмыстары жалғасуда.
4.    Ғимарат ішінде құбырларды тарту жұмыстары жүргізілуде.

1.    Лифтілерді іске қосу және реттеу жұмыстары аяқталды.
2.    6-қабаттың шатырын орнату жұмыстары жүргізілуде.
3.    Желдетілетін қасбетті монтаждау жұмыстары жалғасуда.
4.    Ғимарат ішіндегі құбырларды жүргізу жұмыстары жалғасуда.

1.    Лифттерді іске қосу-баптау жұмыстары жалғасуда.
2.    5-қабаттағы террасаны орнату жұмыстары аяқталды.
3.    6-қабаттың жабындысын орнату жұмыстары жүргізілуде.
4.    ТП-ға қосумен бірге 0,4 кВ РУ жинақтау жұмыстары жалғасуда.
5.    Желдетілетін қасбетті монтаждау жұмыстары жалғасуда.
6.    Шығыс жағындағы тіреу қабырғасы бойынша монолитті жұмыстар аяқталды.
7.    Ғимарат ішіндегі құбыр желілерін тарту жұмыстары жалғасуда.

1.    Лифттердің іске қосу-баптау жұмыстары басталды.
2.    5-қабаттағы террасаны жасау жұмыстары жүргізілуде.
3.    6-қабаттың шатырын орнату жұмыстары басталды.
4.    ТП-ға қосу арқылы 0,4 кВ РУ-ды жинақтау жұмыстары жүргізілуде.
5.    Желдетілетін қасбетті монтаждау жұмыстары жалғасуда.
6.    Ғимараттың шығыс жағындағы тіреу қабырға бойынша монолитті жұмыстар басталды.
7.    Ғимарат ішінде құбыр желілерін тарату жұмыстары жалғасуда.

1.    Лифтілерді жинақтау жұмыстары жалғасуда.
2.    5-қабаттағы террасаны орнату жұмыстары жүргізілуде.
3.    ТП және 0,4 кВ РУ. ТП-ға қосу арқылы 0,4 кВ РУ-ды жинақтау жұмыстары жалғасуда.
4.    Желдетілетін қасбетті монтаждау жұмыстары жалғасуда.
5.    Батыс жағындағы тіреу қабырға бойынша жұмыстар аяқталды.
6.    Шығыс жағындағы тіреу қабырға бойынша дайындық жұмыстары жүргізілуде.
7.    Желдету жабдықтары сатып алынды.


1.    Өртке қарсы отсек орнату және витраждарды әйнектеу жұмыстары аяқталуға жақын.
2.    Лифттерді жинақтау жұмыстары жалғасуда.
3.    5-қабаттағы террасаны салу жұмыстары жүргізілуде.
4.    Сорғы станциялары мен БТП жабдықтарын орнату жұмыстары аяқталды.
5.    ТП және 0,4 кВ РУ. ТП-ға қосу арқылы 0,4 кВ РУ-ды жинақтау жұмыстары жалғасуда.
6.    Желдетілетін қасбетті монтаждау жұмыстары жалғасуда.
7.    Оңтүстік тіреу қабырғасының жанындағы топырақ төсеу жұмыстары аяқталды.
8.    Батыс жағындағы тіреу қабырғасы бойынша дайындық жұмыстары жүргізілуде.

1.    Өртке қарсы тосқауылдарды орнату және витраждарды әйнектеу жұмыстары жүргізілуде.
2.    Лифттерді жинақтау жұмыстары жалғасуда.
3.    5-қабаттағы террасса құрылғысы бойынша жұмыстар жүргізілуде.
4.    Жабдықтарды монтаждау жұмыстары жалғасуда:
•    Сорғы станциялары – шаруашылық-ауыз су, өрт сөндіру және АПТ. Енгізу тақтасына дейін электр кабельдерін монтаждау;
•    БТП жинақтау жұмыстары аяқталды. Енгізу тақтасына дейін электр кабельдерін монтаждау;
•    ТП және Ру-0.4 кВт. ТП-ға қосу арқылы Ру-0.4 кВт жинақтау жұмыстары жалғасуда.
5.    Желдетілетін қасбетті монтаждау жұмыстары жалғасуда.
6.    Оңтүстік тіреу қабырғасының жанында топырақ төгу жұмыстары жүргізілуде.
7.    Тіреу қабырғаларын орнату жұмыстары жалғасуда.

1.    Өртке қарсы бөлгіштерді орнату және витражды әйнектеу жұмыстары жүргізілуде.
2.    Лифттерді құрастыру жұмыстары жалғасуда.
3.    5-қабаттағы терраса құрылысы бойынша жұмыстар жүргізілуде.
4.    Жабдықтарды орнату жұмыстары жалғасуда:
•    Шаруашылық-ауыз су, өрт сөндіру және АПТ (Автоматты Пожар Тушение) сорғы станциялары. Сорғылар орнатылды, құбыр желілерімен қосу жұмыстары жүргізілуде;
•    БТП жинақтау жұмыстары аяқталды;
•    ТП және Ру-0,4 кВт. Трансформаторлар орнатылды, фальшпол монтаждалуда.
5.    Желдетілетін қасбетті монтаждау жұмыстары жалғасуда.
6.    Благоустройство (абаттандыру) жұмыстары жүргізілуде.
7.    Тіреу қабырғаларын салу жұмыстары жалғасуда.

  1. Өртке қарсы тосқауылдар мен витраж әйнектеу жұмыстары жүргізілуде.
  2. Лифт жабдықтарын орнату жұмыстары жалғасуда.
  3. 5-қабаттағы терраса құрылысын жүргізу жұмыстары атқарылуда.
  4. Желдетілетін қасбетті орнату жұмыстары жалғасуда.
  5. Ғимараттың шығыс жағында абаттандыру жұмыстары жүргізілуде.
  6. Тіреу қабырғаларына дайындық жұмыстары басталды.
  7. Инженерлік жабдықтарды орнату жұмыстары жалғасуда:
  • Сорғы станциялары (шаруашылық-ауыз су, өрт сөндіру және АПТ): сорғылар орнатылды, құбыр жүйесін жалғау жұмыстары жүріп жатыр;
  • БТП: ірілендірілген блоктар жеткізілді, жинақтау жұмыстары жүргізілуде;
  • ТП және РУ-0.4 кВт: трансформаторлар орнатылды, жалған еден орнату жұмыстары орындалуда.

    1. Өртке қарсы қалқандар мен витраж әйнектерін орнату жұмыстары жүргізілуде.
    2. Лифттерді жинау жұмыстары жалғасуда.
    3. Өрт сөндіру резервуарын жинау жұмыстары аяқталуда.
    4. 6-қабаттың шатыры мен 5-қабаттың террасасын орнату жұмыстары жалғасуда.
    5. Жабдықтарды орнатуға дайындық жұмыстары басталды:
    • шаруашылық-ішімдік су, өрт сөндіру және АПТ сорғы станциялары;
    • БТП;
    • ТП және РУ-0,4 кВт.
    6. Желдетілетін қасбетті монтаждау жұмыстары жалғасуда.
    7. Шығыс жағынан абаттандыруға дайындық жұмыстары басталды.

  1. Өртке қарсы тосқауылдар орнату және витражды әйнектеу жұмыстары жүргізілуде.
  2. Лифттерді жинақтау жұмыстары жалғасуда.
  3. Өрт сөндіру резервуарын жинақтау жұмыстары жүргізілуде.
  4. 6-қабаттың шатырын және 5-қабаттың террасасын жабу жұмыстары жалғасуда.
  5. Өрт сөндіру сорғы станциялары мен АПТ жабдықтары сатып алынды.
  6. Желдетілетін қасбетті монтаждау жұмыстары басталды.
  1. 6-қабаттағы қалқа қабырғаларын қалау жұмыстары аяқталуда.
  2. Өртке қарсы тосқауылдар орнату және витраж әйнектеу жұмыстары жүргізілуде.
  3. Лифттерді монтаждау жұмыстары жалғасуда.
  4. Өрт сатысының металл құрылымдарын монтаждау аяқталды. Өртке қарсы су қоймасын жинау жұмыстары жүргізілуде.
  5. 6-қабаттың шатырын және 5-қабаттың террасасын жасау жұмыстары жүргізілуде.
  6. Күштік трансформаторларды, 10 кВ және 0,4 кВ тарату құрылғыларын орнатуға дайындық жұмыстары жалғасуда.
  7. Блоктық жылу пунктінің жабдықтары сатып алынды.
  8. Желдетілетін қасбетті монтаждауға дайындық жұмыстары басталды.

  1. 6-қабаттағы қалқа қабырғаларын қалау жұмыстары жалғасуда.
  2. Өртке қарсы тосқауылдарды орнату және витраждарды әйнектеу жұмыстары жүргізілуде.
  3. Лифттерді құрастыру жұмыстары жалғасуда.
  4. Жабдыққа арналған эстакаданың металл құрылымдарын монтаждау аяқталды. Өрт сатысының металл құрылымдарын монтаждау жұмыстары жүргізілуде. Өрт сөндіру резервуарын құрастыру жұмыстары басталды.
  5. 6-қабаттың шатырын орнатуға дайындық жұмыстары жалғасуда.
  6. Қуат трансформаторларын, 10 кВ және 0,4 кВ тарату құрылғыларын орнатуға дайындық жұмыстары жалғасуда.

  1. Ішкі қабырға қалқаларын қалау жұмыстары 5-қабатқа дейін аяқталды. 6-қабаттағы қалқа қалау жұмыстары жалғасуда.
  2. Шығыс және оңтүстік жақтарында 5-қабатқа дейінгі қасбеттік витраж конструкцияларын орнату аяқталды. Солтүстік жағында қасбеттік витраж конструкцияларын орнату жұмыстары жалғасуда. Өртке қарсы тосқауылдарды орнату және витраж әйнектеу жұмыстары жүргізілуде.
  3. Лифттерді құрастыру жұмыстары жалғасуда.
  4. Жабдыққа арналған этажерка металл конструкцияларын монтаждау жұмыстары жалғасуда. Өрт сатысының металл конструкцияларын монтаждау жұмыстары басталды.
  5. 6-қабат шатырын жабуға дайындық жұмыстары жүргізілуде.
  6. Шаруашылық-ауыз су жүйесіне арналған сорғы станциясының жабдығы сатып алынды.
  7. Күштік трансформаторларды, 10 кВ және 0,4 кВ тарату құрылғыларын орнатуға дайындық жұмыстары жүргізілуде.

  • 5-қабатқа дейінгі ішкі қабырға қалқаларын қалау жұмыстары аяқталуға жақын.
  • 6-қабатта қалқа қалау жұмыстары басталды.
  • 5-қабаттың витражды қасбеттік құрылымдарын орнату жұмыстары аяқталуға жақын.
  • Өртке қарсы тосқауылдарды орнату жұмыстары жүргізілуде.
  • 1-қабаттың витраждарын әйнектеу жұмыстары басталды.
  • Лифттерді құрастыру жұмыстары басталды.
  • 6-қабаттың металл құрылымдарын монтаждау жұмыстары толық аяқталды.
  • Жабдыққа арналған этажерка металл құрылымдарын монтаждау жұмыстары жүргізілуде.
  • Су сорғы станциялары мен жылу пунктіне арналған жабдықты сатып алуға дайындық жұмыстары жүргізілуде.
  • Ішкі қабырға қалқаларын қалау жұмыстары жалғасуда.
  • 5-қабаттың витражды қасбеттік құрылымдарын орнату және витраж әйнектерін орнатуға дайындық жұмыстары басталды.
  • Лифттерді монтаждауға дайындық жұмыстары аяқталуға жақын.
  • 6-қабаттың металл құрылымдарын монтаждау жұмыстары аяқталуға жақын.
  • Жабдыққа арналған этажерка металл құрылымдарын монтаждау жұмыстары басталды.
  1. Ішкі қалқаларды қалау жұмыстары жалғасуда.
  2. Үшінші қабат қасбетінің витраждық құрылымдарын орнату.
  3. Лифтілерді монтаждауға дайындық жұмыстары басталды.
  1. Техникалық қабаттың металл конструкцияларын монтаждау жұмыстары аяқталды.
  2. Қасбеттің витражды құрылымдарын орнату жұмыстары басталды.
  1. Техникалық қабаттың металл конструкцияларын монтаждау жұмыстары жүргізілуде.
  2. Барлық қабаттасулардың монолитті жұмыстары аяқталды.
  1. Ғимараттың негізгі қаңқасының металл конструкцияларын монтаждау жұмыстары аяқталды
  2. 5 қабаттың төбесінде монолитті жұмыстар жүргізілудеedited
